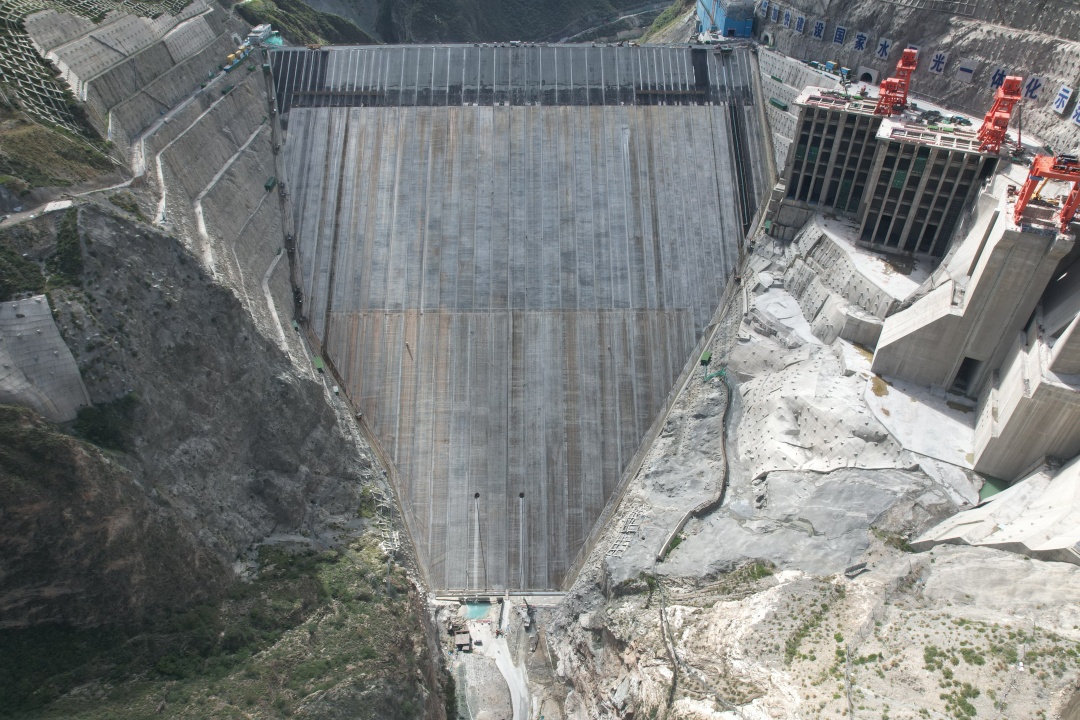

9月6日,拉哇水电站大坝面板表层接缝止水施工正式启动。作为世界在建同类型最高混凝土面板堆石坝,项目部在无成熟经验可借鉴的情况下,直面超高陡边坡、高原高寒气候、超大变形、超高水头带来的技术难题,立足特高坝建设实际自主研发挤压成型一体机,形成成套施工装备与工艺体系,为打造滴水不漏的防渗系统体系实现了良好开局,为实现按期下闸蓄水奠定了坚实基础。 表层接缝止水是设置在面板分缝表面的一道柔性防渗结构,与混凝土面板、底部趾板一同构成全封闭防渗屏障,是整个防渗体系建设中最关键的环节。拉哇水电站大坝面板表层接缝止水施工分三期进行,总长度为13886米,其中一期面板表层接缝止水施工长度6320米,占整个工程的45%。 面对406米超长面板、34.5度高陡坡、200米级高水头、35摄氏度大温差,以及接缝种类多、节点结构复杂等多重挑战,项目部自主研发挤压成型一体机,适配本工程大坡度、长距离坡面作业条件,实现塑性填料连续挤压嵌填作业,改变传统人工填料作业模式,大幅提升填料充填密实度与施工效率,装备技术达到行业先进水平。 接下来,项目部将锚定下闸蓄水和首台机组发电目标,持续发扬“艰苦不怕吃苦、缺氧不缺精神、海拔高境界更高”的高原水电建设精神,高效推进表层接缝止水、三期面板浇筑关键性防渗系统施工,全力实现世界高坝“滴水不漏”建设目标,为公司高质量发展和提升行业地位贡献拉哇力量。
|
|||||
